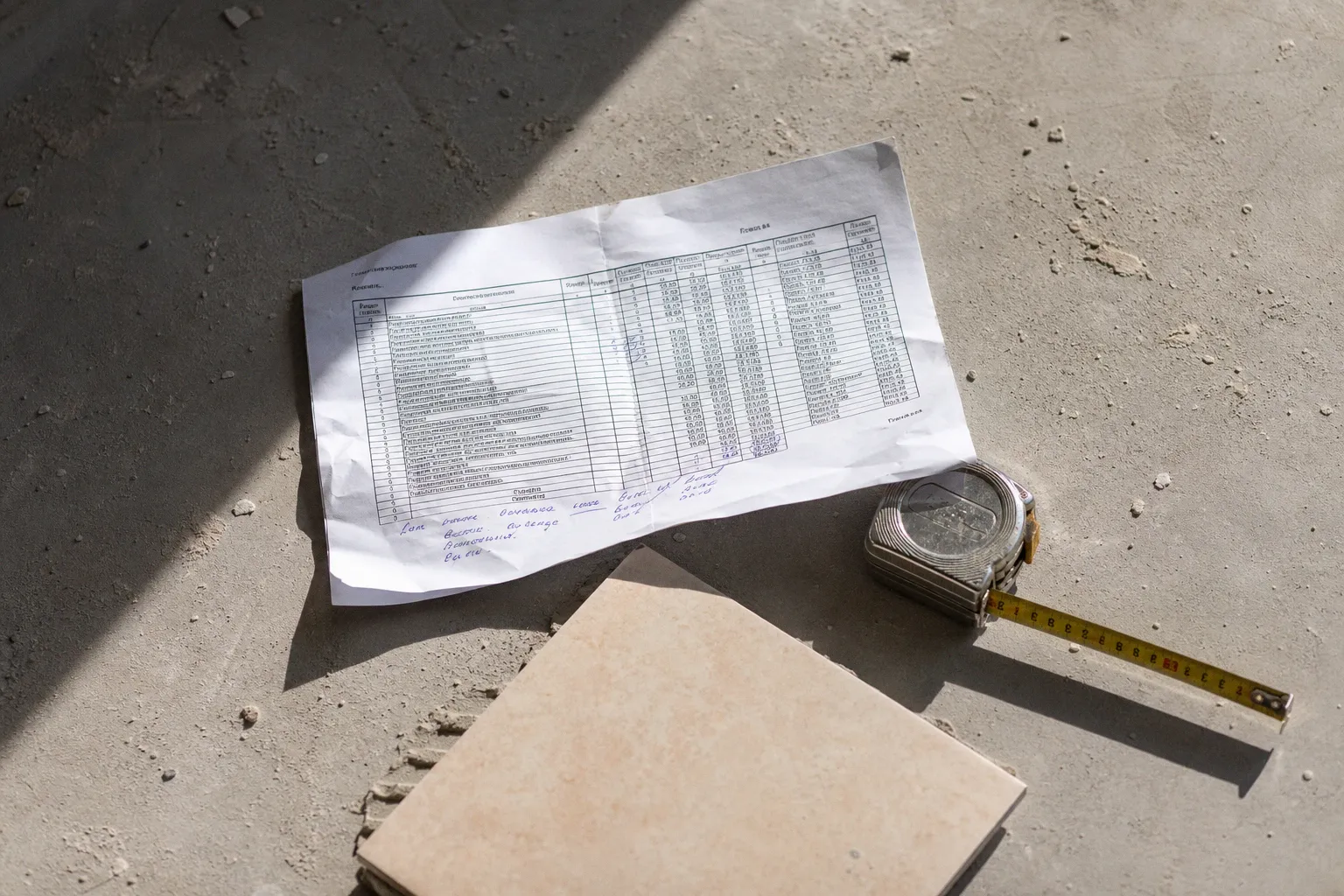

Анализ сметы на ремонт: проверка объемов материалов, скрытых наценок и условий гарантии

Каждый второй ремонт начинает дорожать не тогда, когда рабочие уже сняли старые обои, а раньше — в момент, когда заказчик подписывает смету, не разобравшись в ее арифметике.

Анализ сметы на ремонт: проверка объемов материалов, скрытых наценок и условий гарантии

На бумаге все выглядит спокойно: стены столько-то квадратов, плитка столько-то метров, мешки, грунтовка, доставка, «прочие материалы». А потом на объекте выясняется, что плитки не хватает, штукатурки ушло в полтора раза больше, вынос мусора «не входил», а гарантия на отделочные работы в договоре прописана так, что предъявить потом почти нечего.

Проверка сметы на ремонт квартиры самостоятельно — не попытка стать сметчиком за один вечер. Это нормальная хозяйская работа перед стартом: сверить объемы, понять логику расхода материалов, увидеть странные пустоты и задать подрядчику вопросы до того, как квартира превратится в стройплощадку. Я всегда говорю заказчикам: хорошая смета не обязана быть короткой, но она обязана быть понятной. Если человек не может объяснить, откуда взялась цифра, значит, цифра пока не готова к подписанию.

Геометрия и объемы: почему цифры в смете не совпадают с техпаспортом БТИ

Начинать надо не с цены за квадратный метр. Это самая частая ошибка. Люди открывают смету и сразу сравнивают: «А почему укладка плитки 2200, а у соседа было 1800?» Но сначала надо понять, сколько этих метров вообще насчитали.

На практике завышение объемов — самый тихий способ спрятать наценку. Не надо писать дорогую работу, не надо придумывать хитрый коэффициент. Достаточно посчитать стену вместе с дверным проемом, площадь пола округлить «с запасом», откосы забыть отдельно выделить, а потом часть операций продублировать в разных строках.

Первое, что я делаю при разборе сметы, — беру техпаспорт БТИ, план обмеров или дизайн-проект и рядом кладу смету. Не в голове сравниваю, а именно рядом. Если есть свежие обмеры лазерной рулеткой — еще лучше. БТИ полезен как отправная точка, но в старых квартирах после демонтажа и выравнивания геометрия может чуть измениться. Особенно если убирали старую штукатурку, переносили перегородки, наращивали короба.

Важно понимать: площадь пола из техпаспорта не равна площади всех работ. Для ламината она почти совпадает, для плитки — уже нет, потому что появляются подрезки и запас, для стен — совсем другая история. Стены считаются по периметру и высоте, а потом из них вычитают проемы, если смета составлена аккуратно.

Простая проверка выглядит так:

1. Полы сверяем по каждому помещению отдельно. Не «квартира 58 м²», а кухня, коридор, санузел, спальня. Если в смете на стяжку стоит 64 м² при общей площади 58 м², это не всегда обман: могли добавиться балкон, пороги, зоны под шкафами. Но подрядчик должен объяснить, откуда взялись лишние метры.

2. Стены считаем через периметр. Например, комната 4 × 3 м с высотой 2,7 м: периметр 14 м, площадь стен 37,8 м² до вычета окна и двери. Если в смете стоит 48 м² без дополнительных ниш и коробов, я сразу прошу расшифровку.

3. Потолок обычно равен площади пола, но не всегда. Многоуровневые конструкции, короба под подсветку, закарнизные ниши дают дополнительные погонные метры и отдельные операции. Если потолок простой, а площадь почему-то выросла на 20%, это повод остановиться.

4. Откосы, ниши, короба и инсталляции выводим отдельными строками. Когда их прячут в общую площадь стен, потом трудно понять, за что вы платите.

5. Демонтаж не должен автоматически повторять монтажные объемы. Старой плитки может быть 18 м², а новой — 24 м², если облицовывают выше. Это нормально. Ненормально, когда демонтаж старой плитки считают там, где ее никогда не было.

Самая опасная смета — не дорогая. Самая опасная смета та, где много круглых цифр и мало объяснений.

Отдельная тема — отклонения стен и выравнивание. По нормам допустимые отклонения по вертикали измеряются миллиметрами на метр: в зависимости от класса отделки речь идет примерно о 1–3 мм на 1 м. В реальных квартирах, особенно в старом фонде и панельных домах, я видел стены с перепадом и 20, и 30 мм. И вот здесь возникает честная развилка: если подрядчик заранее заложил штукатурку по маякам большим слоем, смета будет выше, но понятнее. Если он написал «подготовка стен» одной красивой строкой, потом почти наверняка появится доплата: «Стены кривые, надо добавлять материал и работу».

Я не против доплат, когда вскрылись реальные обстоятельства. Я против ситуации, когда эти обстоятельства были видны на первом осмотре, но их не внесли в смету, чтобы показать заказчику приятную стартовую цену.

Математика черновых материалов: как не переплатить за расходники и логистику

Скрытые расходы в смете на ремонт чаще всего живут не в дорогом керамограните и не в дизайнерских обоях. Они прячутся в мешках, ведрах, саморезах, грунтовке, лентах, крестиках, дисках, пакетах для мусора и доставках. Заказчик смотрит на чистовые материалы — плитку, ламинат, краску, сантехнику, — а черновая часть идет фоном. Потом этот фон спокойно разрастается на десятки тысяч.

По моему опыту, черновые материалы и расходники могут составлять до 15–20% от стоимости чистовых материалов. Это не значит, что любой такой процент нормален автоматически. Это значит, что строка «расходники» должна быть расшифрована. Если в смете написано просто «черновые материалы — 120 000 рублей», я прошу разбивку. Не потому что не доверяю людям по умолчанию, а потому что иначе невозможно контролировать объект.

Хорошая смета не обязана перечислять каждый саморез, но основные позиции должны быть видны:

Группа материаловЧто должно быть понятно в сметеГде часто появляется переплата
Грунтовки и праймерыТип поверхности, примерный расход, количество канистрОдна и та же грунтовка заложена на все этапы без учета основания
Штукатурка и шпаклевкаТолщина слоя, мешки, площадь нанесенияСлой считают «средним», хотя перепады не промеряли
Клеи и смесиВид клея под конкретное покрытие, формат плитки, условия помещенияДля обычной зоны закладывают дорогой состав без объяснения
Крепеж и мелкий расходникПрофили, саморезы, ленты, уголки, диски, мешкиВсе сведено в одну строку «прочее» без лимита
Доставка и подъемКоличество рейсов, этаж, наличие лифта, вес материаловДоставка дублируется у подрядчика и у магазина

Обратите внимание на слово «лимит». Оно очень помогает в договоренностях. Можно прописать: расходники по факту, но в пределах согласованной суммы, превышение — только после подтверждения заказчиком. На практике это сразу дисциплинирует закупки. Мастеру не надо каждый раз звонить из магазина из-за пачки саморезов, но и заказчик не получает внезапный счет за «мелочи», которые по цене догнали межкомнатную дверь.

Проверка расхода материалов в смете особенно нужна по сухим смесям. Формулы на мешках полезны, но они работают при понятной толщине слоя и нормальной геометрии. Если стена завалена, расход штукатурки растет не потому, что кто-то жадничает, а потому что материал физически уходит в плоскость. Поэтому перед утверждением сметы я прошу промерить стены правилом или лазерным построителем плоскостей. Не «на глаз ровные», а с цифрами по ключевым зонам: углы, середина стены, примыкания к дверям, места под кухню и встроенную мебель.

С полами та же история. Самовыравнивающаяся смесь может уйти тонким слоем, а может стать серьезной статьей расходов, если перепад большой. Если в смете стоит «наливной пол 3 мм», а на объекте перепад 18 мм, это не смета — это пожелание.

Плиточные работы: где прячутся подрезка, формат и коэффициенты

Плитка — любимое место для споров. И я понимаю почему: материал дорогой, работа дорогая, результат виден каждый день. Ошибка на стене в санузле будет смотреть на вас годами.

При расчете плитки всегда закладывают запас. Для обычной прямой укладки — 10–15% на подрезку, бой, подбор рисунка и возможный ремонт. Для диагональной укладки запас может доходить до 20%. Если плитку посчитали ровно по площади стен и пола, без запаса, это не экономия, а отложенная проблема. Через неделю окажется, что партии уже нет, оттенок другой, а доставку надо оплачивать заново.

Но запас должен быть разумным. Если санузел 22 м² по облицовке, а плитки заложили 32 м² без диагонали, без сложной раскладки и без крупного рисунка, я попрошу развернутый расчет. Бывают объективные причины: много ниш, ревизионных люков, подрезка под инсталляцию, раскладка от центра, дорогой крупноформат с большим отходом. Но это должно быть видно на плане раскладки, а не жить в голове плиточника.

Вот какие строки по плитке я проверяю отдельно:

  • Подготовка основания. Сюда могут входить грунтование, гидроизоляция, выравнивание стен, устройство угловых лент. Если гидроизоляция санузла отсутствует в смете, это не «сэкономили», это забыли важный слой.
  • Формат плитки. Укладка мелкой плитки, мозаики, крупноформатного керамогранита и обычного 30 × 60 см — разные работы по трудоемкости. Одна цена на все форматы выглядит красиво только в рекламе.
  • Резка и отверстия. Запил под 45 градусов, отверстия под водорозетки, подрезка вокруг инсталляции, оформление ниш часто считаются отдельно. Лучше увидеть это до начала, чем спорить у мокрореза.
  • Система выравнивания плитки. Клинья и зажимы стоят денег, особенно на крупном формате. Их надо либо включить в расходники, либо сразу оговорить, кто покупает.
  • Затирка и герметик. Эпоксидная затирка — это другой бюджет и другая работа по сравнению с цементной. Силикон в углах тоже должен быть предусмотрен, а не появиться в конце как «маленькая доплата».
Плиточная смета без раскладки — это как маршрут без адреса: вроде направление есть, но куда приедем, никто точно не знает.

Я часто вижу такую схему: в смете стоит недорогая укладка плитки за квадрат, а дальше отдельными строками добавлены «сложность», «подрезка», «запил», «сверление», «работа с крупным форматом», «выравнивание основания». Само по себе это не преступление. Плохо, когда итоговая цена после всех добавок становится выше рынка, а заказчик сравнивал только первую строку.

Поэтому сравнивать надо не «укладку плитки за метр», а полный узел: подготовка основания, гидроизоляция, клей, укладка, резка, затирка, герметизация, расходники, вынос мусора. Тогда картина становится честнее.

Скрытые наценки: что в смете выглядит невинно, но потом дорожает

Если спросить меня, как проверить смету строителей без специальных программ, я отвечу просто: ищите не только большие цифры, но и расплывчатые формулировки. Именно они потом становятся дверью для дополнительных работ.

Плохие строки обычно звучат мягко: «подготовка стен», «комплекс работ», «монтаж по месту», «прочие материалы», «дополнительные операции», «работы повышенной сложности». Иногда такие формулировки неизбежны, но рядом должна быть расшифровка. Что именно входит? До какого состояния? Сколько слоев? Какие помещения? Какие исключения?

Разберем на бытовом примере. В смете написано: «Подготовка стен под покраску». Для заказчика это значит: стены будут ровные, гладкие, можно красить. Для мастера это может значить: шпаклевка в два слоя без стеклохолста, без выведения геометрии, без локальной штукатурки и без шлифовки под боковой свет. Потом приходит маляр, включает прожектор — и начинаются разговоры.

Я всегда советую фиксировать результат, а не только действие. Не просто «шпаклевка стен», а «подготовка стен под окраску с шлифовкой и грунтованием». Если нужна высокая плоскость под встроенную мебель или длинную подсветку — это тоже надо проговорить отдельно. Боковой свет вытаскивает дефекты, которые при обычной люстре не видны.

Еще один источник доплат — стыки разных материалов. Ламинат и керамогранит, паркетная доска и плитка, скрытые двери и штукатурные откосы, натяжной потолок и встроенный шкаф. В смете может быть учтена укладка каждого материала отдельно, но не учтена их стыковка. А именно на стыках ремонт часто тормозит.

Посмотрите, есть ли в смете такие работы:

  • подрезка дверных наличников или подготовка проемов под скрытые двери;
  • устройство порожков, пробковых компенсаторов или стыковочных профилей;
  • подгонка уровней пола в разных помещениях;
  • штробление под электрику и последующая заделка штроб;
  • перенос розеток с учетом мебели и техники;
  • герметизация примыканий в мокрых зонах;
  • защита готовых покрытий на время следующих этапов;
  • уборка, вынос и вывоз строительного мусора.

На практике это значит: если работы нет в смете, подрядчик может справедливо сказать, что она не входила. И будет формально прав. Поэтому до подписания лучше пройтись по квартире по этапам: демонтаж, черновые работы, инженерия, выравнивание, чистовая отделка, установка, уборка. Не мысленно, а прямо по строкам сметы.

Отдельно скажу про логистику. Доставка материалов, подъем на этаж, разгрузка, хранение, повторные выезды — скучные вещи, но они стоят денег. Если дом без грузового лифта, если двор закрыт, если управляющая компания ограничивает время шумных работ, если материалы приходится заносить вручную на высокий этаж — это должно быть учтено заранее. Иначе смета будет красивой только до первой машины со смесями.

Договор и гарантия: как зафиксировать ответственность без лишней жесткости

Гарантия на отделочные работы в договоре — не украшение в конце документа. Это рабочий инструмент, особенно если речь о штукатурке, плитке, гидроизоляции, малярных слоях, напольных покрытиях. В России по общему правилу для строительных работ по договору подряда минимальный гарантийный срок составляет 2 года, если иное не предусмотрено договором. Но важно не просто увидеть цифру «2 года», а понять, на что она распространяется и при каких условиях действует.

Я видел договоры, где гарантия вроде бы есть, но написана так широко и туманно, что при проблеме начинается спор: это работа плохая, материал некачественный, дом дал усадку, сосед залил, заказчик неправильно пользовался? Часть таких ситуаций действительно спорные. Но базовые вещи можно зафиксировать заранее.

В договоре и приложениях к нему должны быть связаны четыре документа: смета, перечень работ, спецификация материалов и порядок приемки. Если смета живет отдельно, договор отдельно, а материалы закупаются «как получится», потом трудно доказать, каким клеем укладывали плитку и кто решил заменить грунтовку на более дешевую.

Я бы проверил такие пункты:

1. Смета является приложением к договору. Не просто отправлена в мессенджере, а привязана к договору номером и датой. Тогда ее сложнее «переиграть» задним числом.

2. Дополнительные работы выполняются только после согласования. Устные договоренности на стройке быстро забываются. Нормальная формулировка: допработы оформляются письменно, с указанием цены и срока, до начала выполнения.

3. Материалы согласуются по маркам или характеристикам. Если вы платите за конкретный клей, грунтовку, гидроизоляцию, это должно быть понятно. Замены — только по согласованию.

4. Гарантия описывает не только срок, но и порядок обращения. Куда писать, как фиксировать дефект, в какие сроки подрядчик осматривает объект, что считается гарантийным случаем.

5. Приемка идет по этапам. Скрытые работы надо принимать до того, как их закрыли финишным слоем. Гидроизоляцию — до плитки, электрику — до заделки штроб, основание пола — до укладки покрытия.

Вот здесь я особенно настойчив. Скрытые работы нельзя принимать «потом». Потом вы увидите только красивую плитку или окрашенную стену. Что под ней — уже вопрос веры. А ремонт на вере держится плохо.

Для мокрых зон я прошу фотофиксацию гидроизоляции, примыканий, проходов труб, угловых лент. Для электрики — схему трасс и фотографии до заделки. Для полов — отметки перепадов и примененные материалы. Это не недоверие к мастерам. Это нормальная культура ремонта.

Аудит рыночных цен: низкая смета тоже может быть тревожным сигналом

Многие думают, что анализ сметы нужен только для поиска завышений. На самом деле слишком низкая цена иногда опаснее высокой. Не потому что подрядчик обязательно обманывает. Нельзя так говорить: бывает демпинг, бывает свободное окно в графике, бывает мастер без большого опыта в расчетах. Но низкая смета должна вызвать вопросы: что не посчитали, где упростили технологию, на каком этапе появятся доплаты?

Я сравниваю сметы не по итоговой сумме, а по составу. Если один подрядчик включил демонтаж, вынос мусора, грунтование, два слоя шпаклевки, защиту пола, доставку черновых материалов и гарантийные обязательства, а другой написал только укрупненные работы, их итоговые суммы нельзя честно ставить рядом. Это разные документы.

Рыночные цены на работы сильно зависят от региона, сезона, квалификации мастеров и сложности объекта. Поэтому я не люблю универсальные таблицы «нормальная цена за ремонт». Они быстро устаревают. В 2024–2026 годах цены на материалы и работу надо проверять практически в день составления сметы: поставки, курс, сезонная загрузка бригад и локальный спрос меняют картину быстрее, чем хочется.

Зато можно сравнить структуру трех смет. Попросите у двух-трех подрядчиков расчет по одному и тому же техническому заданию. Не «сделать красиво», а конкретно: площадь, состав работ, материалы, класс отделки, сроки, кто закупает, кто поднимает, кто вывозит мусор. После этого смотрите:

Что сравниваемХороший признакТревожный признак
Объемы работПлощади бьются с обмерами, есть расшифровка по помещениямМного круглых цифр, общий метраж без детализации
Состав операцийВидны подготовка, основные работы, финиш, уборкаЕсть только «ремонт под ключ» и цена за метр
МатериалыУказаны типы смесей, грунтовок, клеев, расходников«Материалы по факту» без лимита и согласования
ДопработыПрописан порядок согласования«При необходимости оплачиваются отдельно» без цен
ГарантияЕсть срок, порядок обращения, связь с актамиГарантия обещана устно или одной общей фразой

Если одна смета ниже остальных на 25–30%, я не делаю вывод сразу. Я задаю вопросы. Где демонтаж? Где грунтовки? Кто покупает расходники? Сколько слоев шпаклевки? Входит ли подрезка плитки? Что с доставкой? Как принимаем скрытые работы? После этих вопросов низкая смета либо становится нормальной и подробной, либо начинает быстро расти.

Бывает и обратное: дорогая смета оказывается честной. Подрядчик заложил нормальную подготовку, не спрятал сложные узлы, учел защиту, логистику, гарантию, работу прораба. Заказчику кажется, что его «грузят», а на деле ему показывают реальную стоимость спокойного процесса. Отличить это можно только через детализацию.

Как я прохожу смету перед подписанием

Когда мне дают смету на проверку, я не ищу в ней врагов. Я ищу места, где будущий спор лучше превратить в сегодняшний вопрос. Это спокойнее для всех: заказчик понимает бюджет, подрядчик понимает ожидания, объект не встает на середине.

Мой порядок такой.

Сначала я сверяю исходные данные: площадь квартиры, высоту потолков, состав помещений, наличие балкона, санузлов, ниш, коробов, старых покрытий. Потом смотрю объемы по разделам: демонтаж, черновые работы, электрика, сантехника, стены, полы, потолки, плитка, малярка, установка. После этого отдельно прохожу материалы: что закупает подрядчик, что заказчик, где есть лимит, какие позиции идут «по факту».

Дальше проверяю стыки и переходы. Они редко выглядят крупными в смете, но именно там много ручной работы. Примыкание ванны к плитке, откосы входной двери, выводы под смесители, люк под плитку, стык пола в коридоре, короба под вентиляцию, места установки плинтуса за радиаторами — все это маленькие вещи только на словах.

Потом читаю договор рядом со сметой. Не отдельно вечером на диване, а именно вместе. Если в смете написана гидроизоляция, в договоре должен быть порядок приемки скрытых работ. Если в смете указаны материалы, в договоре должен быть порядок замены. Если есть гарантия, должны быть понятны условия.

И в самом конце я смотрю цену. Потому что цена без состава работ почти ничего не говорит.

Финальная позиция

Хорошая смета на ремонт — это не документ, где все дешево. Это документ, по которому можно пройти объект от демонтажа до уборки и не потерять ни один существенный этап. В ней понятны объемы, видны материалы, не спрятаны расходники, отдельно названы сложные узлы, а гарантия не висит красивой фразой без механики.

Если вы проверяете смету самостоятельно, не пытайтесь угадать все строительные нюансы. Действуйте проще: сверяйте метры, просите расшифровки, фиксируйте допработы до их начала, принимайте скрытые этапы вовремя и не стесняйтесь задавать подрядчику прямые вопросы. Нормальный мастер на них ответит спокойно. А если человек раздражается уже на этапе сметы, пока в квартире еще чисто и тихо, — поверьте моему полевому опыту, после начала ремонта его терпения больше не станет.

Частые вопросы

Почему объемы работ в смете могут не совпадать с площадью квартиры из техпаспорта БТИ?
Площадь пола из техпаспорта не учитывает подрезку плитки, запас материалов, наличие порогов, зон под шкафами или дополнительных конструкций вроде коробов и ниш.
Как проверить, не завышает ли подрядчик расход черновых материалов?
Требуйте расшифровку строки «черновые материалы» и просите промерить стены лазерным построителем плоскостей, так как реальный расход смесей зависит от фактической геометрии стен и толщины слоя.
Что делать, если в смете указана только общая цена за укладку плитки?
Сравнивайте не стоимость укладки за метр, а полный узел: подготовку основания, гидроизоляцию, резку, запил под 45 градусов, затирку и герметизацию, которые часто считаются отдельно.
Как обезопасить себя от внезапных доплат за дополнительные работы?
Зафиксируйте в договоре, что любые дополнительные работы выполняются только после письменного согласования цены и сроков до начала их проведения.
Какие скрытые работы обязательно нужно принимать до их закрытия финишным покрытием?
Необходимо принимать гидроизоляцию в мокрых зонах, электрическую разводку до заделки штроб и основание пола до укладки финишного покрытия.
