Акт скрытых работ по гидроизоляции санузла: правила проверки и готовый чек-лист

Гидроизоляцию в санузле легко сделать и очень трудно доказать после того, как сверху легла плитка. Бригада нанесла состав, проклеила углы, завела слой на стены, всё высохло — и через день поверхность уже закрыта клеем и керамогранитом.

Акт скрытых работ по гидроизоляции санузла: правила проверки и готовый чек-лист

В этот момент разговор об акте освидетельствования скрытых работ обычно звучит как ненужная бюрократия. До первой протечки, спора с подрядчиком или проверки документов при перепланировке.

Акт скрытых работ по гидроизоляции санузла нужен не потому, что бумага сама по себе спасает от воды. Он фиксирует состояние конструкции в тот короткий момент, когда слой ещё виден, его можно измерить, проверить проливом и принять без догадок. После укладки плитки остаются только слова исполнителя, фотографии — если их вообще сделали — и необходимость вскрывать отделку, если возникнут вопросы.

Риск отсутствия акта особенно заметен при согласуемой перепланировке: жилинспекция или другая принимающая сторона может запросить документы, подтверждающие выполнение скрытых работ. Но и в обычном ремонте акт вместе с фотофиксацией помогает предметно разговаривать с бригадой, технадзором, страховой компанией или соседями, если вода всё-таки нашла путь вниз.

Почему подписи нужны до плитки, а не «потом»

Скрытыми называют работы, результат которых будет закрыт следующими слоями и станет недоступен для визуальной проверки. Гидроизоляция пола — ровно такой случай. Её нельзя полноценно оценить через плитку: не видно, где заканчивается завод на стену, как обработаны углы, есть ли разрывы у труб, трапа и дверного проёма, не повредили ли покрытие последующими работами.

Попытка оформить образец акта скрытых работ на гидроизоляцию задним числом выглядит соблазнительно только до первого предметного вопроса. Что именно освидетельствовали? Когда проводили испытание? Кто видел слой до закрытия? Какие материалы применялись и на какое основание? Если плитка уже лежит, отвечать приходится либо по памяти, либо после вскрытия участка пола. Оба варианта плохи.

В акте фиксируют не абстрактное «гидроизоляция выполнена», а конкретную работу:

  • основание, на которое нанесён состав: стяжка, выровненная плита, участок у трапа;
  • применённый материал и система работ — грунтование, ленты в углах и примыканиях, количество слоёв;
  • зоны гидроизоляции: пол, заход на стены, места прохода труб;
  • документы, по которым выполняли работу: проект, рабочие решения, применимые СП и инструкции производителя;
  • результаты осмотра и, если проводилось, испытания водой;
  • подписи участников, которые принимали скрытую работу до её закрытия.

Это не означает, что один акт автоматически решит любой будущий спор. При аварии будут разбираться в причине протечки, качестве ремонта, состоянии труб, действиях собственников и последствиях. Но документально зафиксированная гидроизоляция — гораздо более сильная позиция, чем устное «мастера всё промазали».

Плитка не подтверждает наличие гидроизоляции. Она лишь надёжно прячет её от проверки.

Если ремонт связан с перепланировкой, порядок особенно важен. Сначала выполняют скрытый слой, затем предъявляют его для освидетельствования, оформляют акт — и только после этого закрывают поверхность плиткой. Подписывать бумагу одновременно с укладкой покрытия или после неё — значит лишать саму процедуру смысла.

Актуальная форма: что изменилось после приказа Минстроя № 344/пр

Старые бланки актов до сих пор живут в папках прорабов, шаблонах бухгалтерии и чатах ремонтных бригад. Обычно это форма, составленная по РД-11-02-2006. Для привычного ремонта без официальной процедуры согласования она может восприниматься как рабочий шаблон, но в документации, которую предстоит предъявлять в рамках строительного контроля или перепланировки, ориентироваться нужно на актуальные требования.

Приказ Минстроя № 344/пр утвердил новые формы актов, включая форму акта освидетельствования скрытых работ. Она применяется с 1 сентября 2023 года. В документе изменена структура реквизитов и логика заполнения: акт должен позволять понять, на каком объекте и по каким решениям выполнена работа, какие материалы использовались, кто участвовал в освидетельствовании и к каким последующим работам участок допускается.

Практический вывод простой: не ждите дня приёмки. Попросите форму заранее — ещё до начала гидроизоляции. Это сразу показывает, умеет ли подрядчик вести исполнительную документацию или рассчитывает закрыть вопрос фразой «да мы всегда так делаем».

ПараметрСтарые привычные шаблоныАктуальная форма по приказу № 344/пр
Основание для оформленияЧасто ссылка на РД-11-02-2006Приказ Минстроя № 344/пр
Логика документаОбщий бланк, который нередко заполняют формальноФиксация конкретной скрытой работы и участников освидетельствования
Риск при предъявлении документовВозможны вопросы к актуальности формы и содержаниюПроще сопоставить с действующим порядком
Что важно заказчикуНе соглашаться на бумагу «как-нибудь потом»Проверить реквизиты до начала работ

В новом бланке не стоит оставлять пустыми ключевые поля. Особенно часто забывают указать:

  • точное наименование работы — не просто «ремонт санузла», а устройство гидроизоляции пола и примыканий;
  • место работ: квартира, помещение, конкретный санузел;
  • проектную и нормативную документацию, если она есть;
  • марки применённых материалов либо данные, позволяющие их идентифицировать;
  • сведения об испытании и его результате;
  • перечень приложений: фотографии, исполнительные схемы, паспорта материалов — если их прикладывают.

Фраза «работы выполнены качественно» в акте сама по себе почти бесполезна. Она не объясняет, что именно проверяли. Нормально составленный документ читается иначе: основание подготовлено, гидроизоляция устроена в конкретных зонах, примыкания обработаны, испытание проведено, дефекты не обнаружены либо устранены до подписания.

Технический регламент: где гидроизоляция должна быть видна

Перед тем как говорить о бумаге, стоит посмотреть на сам слой. Акт не исправит гидроизоляцию, которая сделана с разрывами, нанесена на пыльное основание или заканчивается в паре сантиметров от стены. Документ должен подтверждать реальную работу, а не заменять её.

СП 29.13330.2011 «Полы» устанавливает базовое требование для помещений с возможным воздействием воды: гидроизоляция в местах примыкания пола к стенам и другим выступающим конструкциям должна быть непрерывной и подниматься на стены не менее чем на 200 миллиметров от уровня чистого пола. Именно эта полоса часто оказывается слабым местом: пол промазали тщательно, а в углу состав оборвался или лег слишком тонко.

Заведение на стены и обработка примыканий

Двести миллиметров — минимальный ориентир для обычной зоны пола. Его удобно отметить на стенах до начала работ: так легче контролировать бригаду и не гадать после нанесения первого слоя. Отсчёт ведут от уровня будущего чистового пола, а не от черновой плиты, иначе после стяжки и плиточного клея фактическая высота может оказаться меньше нужной.

Особого внимания требуют четыре группы мест:

  • внутренние углы между стенами и полом;
  • выходы водопроводных и канализационных труб;
  • зона трапа, если душ выполнен в строительном исполнении;
  • дверной проём и участок у порога.

В этих местах одной обмазки бывает недостаточно по технологии конкретной системы. Часто применяют гидроизоляционные ленты, манжеты и усиление примыканий. Здесь нет универсальной магии: смотреть нужно инструкцию производителя выбранного материала и проверять, что бригада не смешала случайные компоненты из разных систем.

В душевой без поддона разумно поднимать защиту выше в зоне прямого попадания воды. Это уже не повод механически промазывать всю ванную до потолка, а нормальная оценка сценария использования. Душевая стойка, ниша, смеситель, стеклянная перегородка — все эти точки меняют карту брызг. Минимум по полу не освобождает от здравого смысла в мокрой зоне.

Перепад пола и порог: не деталь интерьера

Вторая тема, о которой часто вспоминают слишком поздно, — уровень пола в санузле. По СП 29.13330.2011 уровень пола в уборных и ванных комнатах предусматривается ниже уровня пола смежных помещений на 15–20 миллиметров либо отделяется порогом. Смысл понятен без сложных терминов: вода при нештатной ситуации не должна сразу уйти в коридор, спальню или к деревянному покрытию соседнего помещения.

Важно не путать высоту готового пола с высотой черновой стяжки. Иногда мастер показывает нужный перепад на этапе работ, а затем добавляет плитку, клей, подложку в коридоре — и разница исчезает. Проверять нужно именно итоговые отметки, пока ещё есть возможность скорректировать пирог пола.

Изменения к СП допускают решения без привычного порожка при выполнении дополнительных условий. В частности, вопрос может решаться системой защиты от протечек с датчиками и автоматическим перекрытием воды либо иными проектными решениями, обеспечивающими защиту помещений. Но отсутствие порожка — не дизайнерская поблажка, которую можно просто объявить на объекте. Если ремонт идёт по проекту перепланировки, решение должно быть отражено в проектной документации.

Порог не делает гидроизоляцию качественной, а гидроизоляция не отменяет требования к уровню пола. Это две разные линии защиты.

Приёмка гидроизоляции в ванной комнате: смотреть до пролива

До водного испытания полезно сделать спокойный визуальный осмотр. Не «пробежаться глазами», пока прораб уже раскладывает плитку, а пройти по санузлу с фонарём, рулеткой и телефоном для фотофиксации.

Слой должен выглядеть непрерывным. Для обмазочной гидроизоляции тревожные признаки обычно видны сразу: непрокрасы, тонкие сухие участки, вздутия, трещины, мусор под покрытием, пропущенные углы. Если материал нанесён в несколько слоёв, между ними должно быть выдержано время, предусмотренное технологией. Попытка ускорить процесс феном, тепловой пушкой или укладкой плитки по недосохшему составу может дать красивый результат на один день и проблемы позже.

Проверяйте не только площадь пола. Самые неприятные дефекты прячутся по периметру:

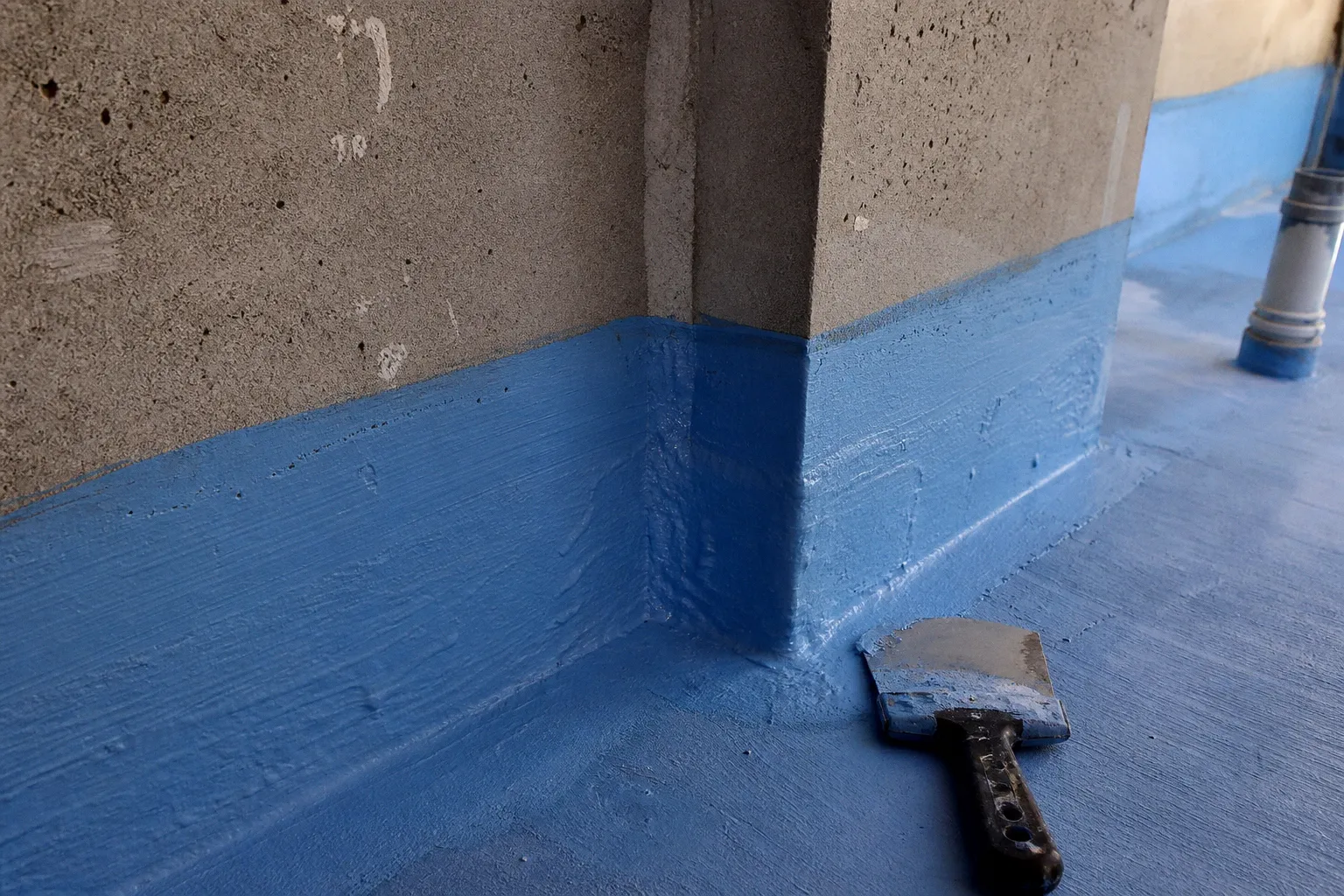

1. Углы и примыкания. Слой должен без разрыва переходить с пола на стену. Если здесь применялась лента, она должна быть утоплена в состав без складок и непроклеенных краёв.

2. Трубы. Вокруг проходок не должно быть открытой щели «на герметике потом». Силикон вокруг трубы — это финишное решение, а не замена гидроизоляционной манжете.

3. Трап и слив. Здесь важна совместимость трапа, гидроизоляционного материала и конструкции пола. Нельзя просто обвести решётку составом и считать узел готовым.

4. Дверной проём. Проверьте, как гидроизоляция подходит к порогу и не образуется ли разрыв там, где вода в первую очередь выйдет из помещения.

5. Повреждения после других работ. По готовой изоляции часто ходят, ставят стремянки, режут плитку. Любой прокол или порез надо восстановить до испытания.

Уместно фотографировать не только общий вид помещения, но и крупные планы углов, труб, трапа, порога, отметки высоты заведения на стены. Эти кадры не заменяют акт, зато показывают, что именно принималось. Снимки лучше делать до воды и после испытания, пока в кадре видны и поверхность, и состояние примыканий.

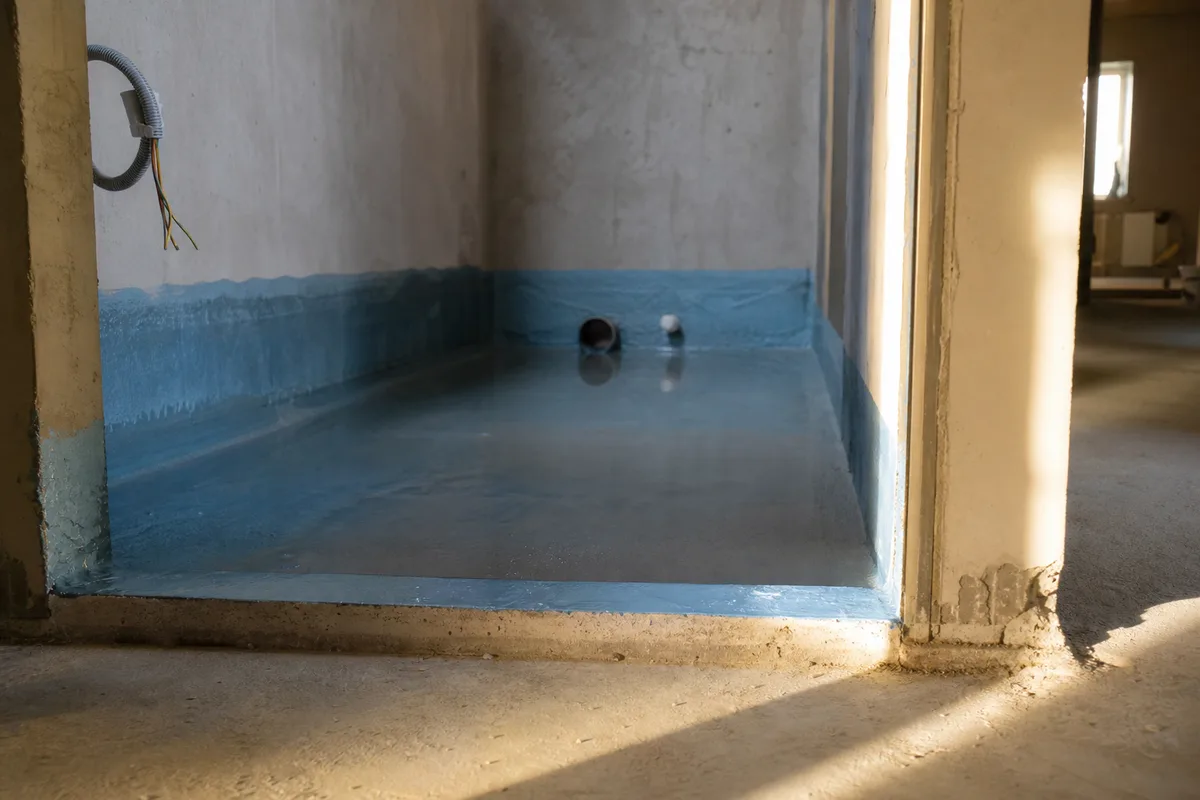

Алгоритм испытания на пролив: как проверить гидроизоляцию перед плиткой

Испытание водой — не ритуал с ведром. Его задача — дать воде время найти слабое место. Плиточник заинтересован скорее начать укладку, заказчик — закрыть пыльный этап ремонта, но торопиться здесь невыгодно: устранить дефект на открытой поверхности несравнимо проще, чем под готовым покрытием.

Испытание начинают только после того, как гидроизоляция набрала состояние, допускающее контакт с водой. Срок зависит от конкретного материала, температуры и влажности в помещении. Ориентир берут из технической документации производителя, а не из универсального обещания «всё сохнет за ночь».

Сам порядок выглядит так:

1. Готовят помещение. Закрывают сливное отверстие надёжной пробкой или заглушкой. Если в полу установлен трап, его также герметично перекрывают. Вода не должна уходить через штатный слив — иначе проверяется не гидроизоляция, а скорость дренажа.

2. Осматривают пол до заполнения. Убирают пыль и мусор, ещё раз смотрят на углы, проходки и порог. Уже на этом этапе можно увидеть дефект и не тратить время на бесполезный пролив.

3. Набирают воду. Воду подают без напора, чтобы не повредить покрытие струёй. На стене или ином удобном ориентире отмечают исходный уровень.

4. Фиксируют время. В акте важно указывать не расплывчатое «испытание проведено», а время начала и окончания. Минимальная выдержка должна быть достаточной для выявления медленной фильтрации; на практике предпочтительно оставлять воду на длительный срок, если это допускает технология и условия объекта.

5. Проверяют состояние снизу и по периметру. Смотрят не только на уровень воды в санузле, но и на потолок нижнего помещения, если доступ к нему есть, а также на примыкания и зоны коммуникаций.

6. Сливают воду и осматривают покрытие повторно. Иногда дефект становится заметен, когда поверхность освобождена от воды: появляются отслоения, потемнения, следы прохода влаги у трапа или в углах.

В черновой практике нередко говорят: «Постояло несколько часов, всё сухо». Это не доказательство качества и не повод закрывать работу. Медленная утечка может проявиться не сразу, особенно в примыканиях и вокруг коммуникаций. Если пролив сокращают, в акте нельзя рисовать более длительное испытание, чем было в действительности. Такая «экономия времени» потом превращается в слабое место всей документации.

Что записать в акте после испытания

Для акта скрытых работ гидроизоляция пола — это не строка «протечек нет», а набор понятных сведений. В документе стоит отразить дату, время начала и окончания проверки, способ перекрытия сливов, наличие и уровень воды, состояние осматриваемых зон и итоговый результат.

Если обнаружена течь или заметное снижение уровня, акт о приёмке подписывать рано. Дефект сначала устраняют, затем участок снова проверяют. Подписывать с формулировкой «есть небольшая проблема, плиточник потом замажет» — плохая идея: плиточный клей и затирка не должны компенсировать разрыв в гидроизоляционном контуре.

Подрядчик, СРО и технадзор: где заканчивается бытовой ремонт

Тема допуска СРО вокруг ремонта квартир часто обрастает лишней категоричностью. Не каждая отделочная бригада обязана состоять в саморегулируемой организации только потому, что наносит гидроизоляцию в санузле. Необходимость членства в СРО зависит от характера работ, договорной схемы, статуса объекта, требований проекта и процедуры, в рамках которой оформляют документы.

Для собственника важнее выяснить другое: кто является исполнителем по договору, кто отвечает за качество, кто вправе участвовать в освидетельствовании и примет ли конкретный комплект документов орган, перед которым вы отчитываетесь. Именно здесь проходит граница между бытовым ремонтом и работами, которые пойдут в официальную исполнительную документацию.

При ремонте в рамках перепланировки ситуация жёстче. Для легитимности акта освидетельствования скрытых работ исполнитель должен иметь допуск СРО — членство в саморегулируемой организации с правом выполнять работы на соответствующих объектах. Если бригада таким допуском не располагает, для технадзора и подписей привлекают организацию с допуском СРО: именно её представители участвуют в освидетельствовании и заверяют документ. Без этого жилинспекция или иная принимающая сторона вправе не признать акт, а вся история со скрытыми работами превращается в дорогостоящую переделку с вскрытием плитки.

Поэтому до начала гидроизоляции стоит задать подрядчику прямые вопросы: кто подпишет акт, какими документами подтверждается допуск, кто ведёт технический надзор на объекте. Ответы «у нас всё есть, не переживайте» без конкретики — повод насторожиться, а не расслабиться.

Если ремонт проводится в рамках перепланировки, заранее согласуйте состав исполнительной документации с проектной организацией, авторским надзором или специалистом, который сопровождает согласование. Не оставляйте этот вопрос прорабу в последний день: у него может быть опыт обычных ремонтов, но не опыт подготовки документов для жилинспекции.

Технический надзор полезен и там, где формальная обязанность спорна. Независимый специалист может проверить подготовку основания, устройство примыканий, высоту заведения, провести осмотр до плитки и зафиксировать замечания. Это не индульгенция для некачественной бригады и не способ подписать работу, которую никто не видел. Но при нормальной организации ремонта технадзор добавляет в процесс человека, который не заинтересован закрыть санузел как можно быстрее.

Хорошая договорённость с подрядчиком до старта включает три простые вещи: гидроизоляция и её приёмка прямо названы в перечне работ; указан порядок фотофиксации и испытания; определено, кто готовит акт, кто присутствует при освидетельствовании и в какой момент подписывается документ — до укладки плитки, а не после. Чем раньше эти пункты появятся в договоре, тем меньше сюрпризов будет на приёмке.

Акт — это не печать для галочки. Это след работы, которую ещё можно проверить, и гарантия того, что под плиткой действительно лежит гидроизоляция, а не обещание.

В итоге всё сводится к простой логике: сначала слой, потом проверка, потом бумага, потом плитка. Любая попытка переставить эти шаги ради скорости экономит дни и стоит лет эксплуатации. Собственнику выгоднее потратить вечер на согласование формы акта, пару часов на осмотр примыканий и сутки на пролив, чем потом объяснять соседям, страховой и проверяющим, почему вода нашла путь под керамогранитом.

Частые вопросы

Почему подписи нужны до плитки, а не «потом»?
Скрытыми называют работы, результат которых будет закрыт следующими слоями и станет недоступен для визуальной проверки.
Актуальная форма: что изменилось после приказа Минстроя № 344/пр?
Старые бланки актов до сих пор живут в папках прорабов, шаблонах бухгалтерии и чатах ремонтных бригад.
