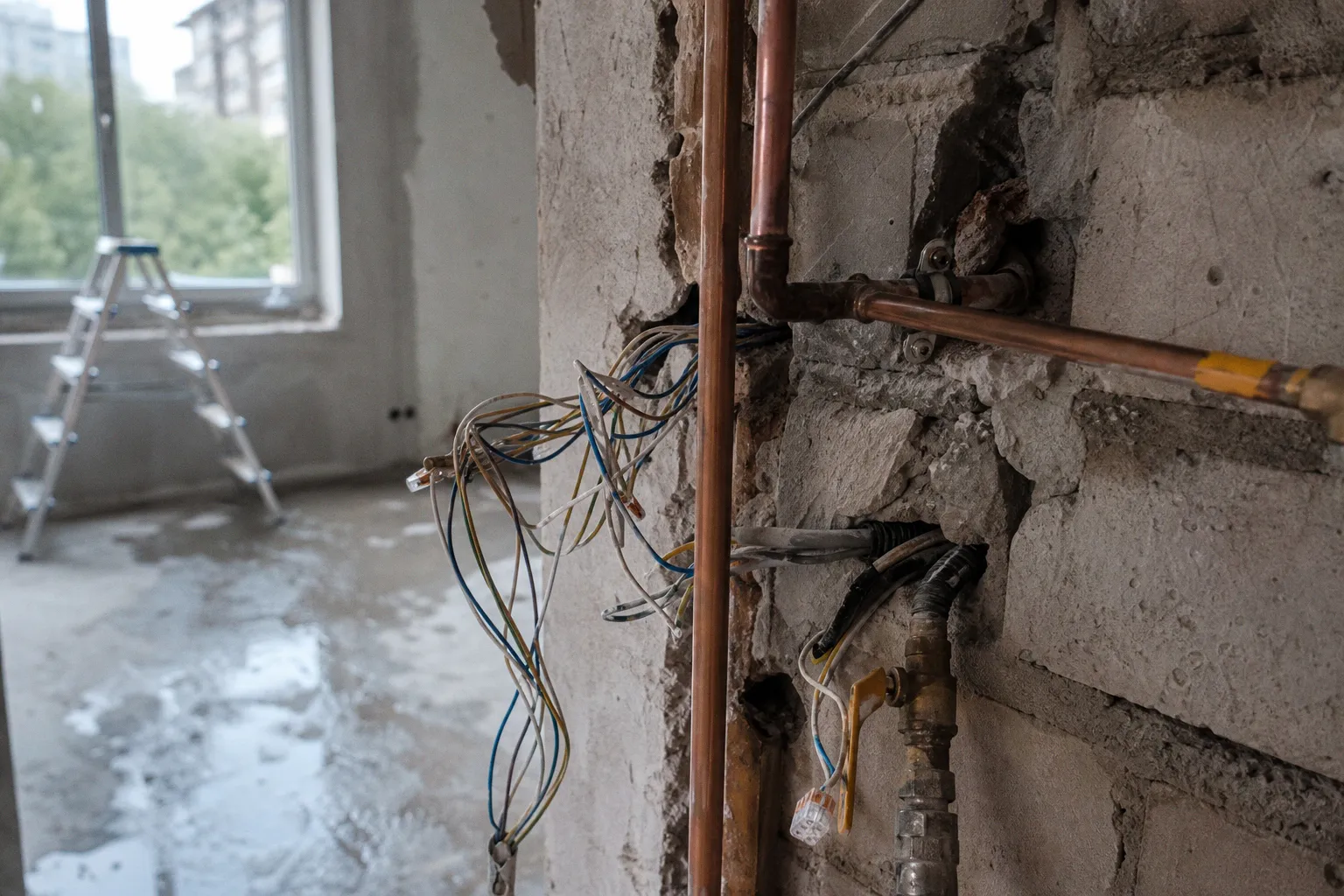

Анализ сметы на ремонт кухни: скрытые расходы на перенос газа, электрики и вентиляции

Сравнение смет на ремонт кухни скрытые расходы выявляет не по строке «укладка плитки» и не по цене погонного метра фартука. Основной разрыв появляется в инженерке.

Анализ сметы на ремонт кухни: скрытые расходы на перенос газа, электрики и вентиляции

Газовая труба, отдельная линия на варочную панель, вытяжка с сохранением естественной вентиляции. Эти позиции часто спрятаны в общих формулировках или не заложены вообще.

Типовая ошибка заказчика — сравнить итоговую сумму. Смета А: 620 тыс. рублей. Смета Б: 740 тыс. рублей. Разница видна. Но если в первой смете нет согласования газовых работ, отдельного автомата на духовой шкаф, кабеля 4–6 мм² на варочную панель и корректного узла подключения вытяжки, разница фиктивна. Ее доплатят позже. Уже после демонтажа, когда кухня разобрана и торг закончился.

Газовые коммуникации: почему низкая цена в смете — это риск, а не экономия

Газ на кухне не относится к работам «по месту». Нельзя перенести трубу, укоротить отвод или переставить кран силами универсального мастера. Перенос газовых труб в квартире требует согласования с газораспределительной организацией и внесения изменений в проектную документацию. Самостоятельные работы с газовым оборудованием запрещены.

В смете это должно быть видно. Не в виде строки «перенос коммуникаций». А отдельным блоком:

  • обследование существующей газовой разводки;
  • подготовка схемы или проекта изменений;
  • согласование работ с газораспределительной организацией;
  • отключение и подключение газового оборудования;
  • работы сертифицированного специалиста;
  • проверка герметичности соединений;
  • акт выполненных работ или иной документ, принятый местной газовой службой.

Если подрядчик пишет «перенос газовой трубы — 8 000 рублей» без состава работ, это не цена. Это приманка. В нее не помещается ни согласование, ни ответственность, ни официальный допуск.

Газовая строка без согласования — не сметная позиция. Это отложенный конфликт с газовой службой.

Отдельный признак занижения — фраза «газовщик у нас есть». Она ничего не подтверждает. Для сметы нужны не обещания, а понятный контур ответственности. Кто подает заявку. Кто допускается к работам. Кто подписывает результат. Кто отвечает, если газовая служба не принимает измененную трассу.

На кухне особенно часто возникает перенос не самой магистрали, а точки подключения плиты или варочной панели. Например, кухонный гарнитур разворачивают вдоль другой стены. Газовый кран оказывается за духовым шкафом, в зоне недоступного обслуживания. Это уже не косметика. Кран должен оставаться доступным. Подключение не должно упираться в мебельный корпус. Гибкая подводка не должна работать как компенсатор ошибки проектирования.

В корректной смете по газу должны быть указаны ограничения. Если их нет, подрядчик либо не анализировал объект, либо сознательно оставил риск за заказчиком.

Что должно насторожить в газовом разделе

1. Нет отдельной строки на согласование. Значит, процедура не включена. Ее стоимость и сроки появятся позже.

2. Исполнитель не указан. Формулировка «монтаж газовой трубы» без допуска к газовым работам непригодна.

3. Не описана новая трасса. Нет длины участка, точек подключения, положения крана.

4. Не учтена мебель. Газовый кран может оказаться внутри шкафа без доступа или за встроенной техникой.

5. Нет документа по итогам. Для инженерной работы результат — не только труба на стене, но и принятие изменения обслуживающей организацией.

Среднерыночную стоимость переноса газовой точки нельзя считать универсальной. Она зависит от региона, тарифов местной газораспределительной организации и состава проекта. Поэтому в сравнении смет надо проверять не цифру в рублях, а полноту процедуры. Низкая цена без процедуры равна нулевой пригодности.

Электрические сети: проверка сечений кабеля для мощной техники

Кухня — зона высокой установленной мощности. Варочная панель, духовой шкаф, посудомоечная машина, холодильник, микроволновая печь, вытяжка, подсветка, розеточная группа над столешницей. Если все это повесить на старую алюминиевую линию или одну медную жилу 2,5 мм², смета может выглядеть дешево. Электрощит потом покажет реальную цену.

Проверка сметы на ремонт кухни по электрике начинается с трех параметров:

  • сечение кабеля;
  • количество выделенных линий;
  • номиналы автоматов и УЗО/дифавтоматов.

Для розеточных групп кухни обычно применяют медный кабель 2,5 мм². Для варочной панели — 4–6 мм², в зависимости от мощности оборудования и схемы подключения. Для духового шкафа часто закладывают отдельную линию, если мощность прибора не позволяет безопасно подключить его к общей группе. Эти решения должны быть в смете до начала штробления.

Если в смете написано «монтаж электрики на кухне — комплект», сравнивать нечего. Комплект может означать три розетки от старой коробки. Может означать новый кабель от щита, отдельные линии, защитную автоматику и маркировку. Разница по трудозатратам и материалам кратная.

Узел кухниМинимально внятная сметная строкаПризнак занижения
Розетки над столешницейОтдельная розеточная группа, медный кабель 2,5 мм², автомат защиты«Добавить розетки» без трассы и кабеля
Варочная панельЛиния от щита, кабель 4–6 мм² по мощности, отдельный автоматПодключение к существующей розетке
Духовой шкафОтдельная линия или расчет нагрузки по группеВключен в «общие розетки кухни»
Посудомоечная машинаРозетка в доступной зоне, защита от утечки токаРозетка за корпусом без доступа
ПодсветкаОтдельная низкомощная линия или подключение через блок питания с доступомБлок питания замурован или спрятан без ревизии

Скрытые работы в смете на электрику часто маскируются не отсутствием кабеля, а отсутствием маршрута. Нужно понимать, откуда линия идет. Если от ближайшей распаечной коробки — это один уровень. Если от квартирного щита с заменой автоматики — другой.

Есть еще один технический допуск, который редко пишут в сметах, но он влияет на монтаж. При параллельной прокладке газовой трубы и электрического кабеля допустимое расстояние между ними должно быть не менее 10 см. Если кухня маленькая, а трассы плотные, это становится не абстрактной нормой, а задачей компоновки. Штроба не может идти где удобно плиточнику. Она должна идти там, где выдержаны расстояния и сохранена ремонтопригодность.

Как читать электрическую часть без иллюзий

Нужно требовать расшифровку по линиям. Не по точкам. Количество розеток не показывает нагрузку.

Рабочий перечень выглядит так:

1. Линия на варочную панель. Кабель 4–6 мм². Автомат подобран под мощность и сечение. Трасса указана от щита.

2. Линия на духовой шкаф. Отдельная или обоснованно включенная в группу. Без «как-нибудь посадим».

3. Группа розеток рабочей зоны. Медный кабель 2,5 мм². Количество постов указано. Высота и зоны размещения согласованы с мебелью.

4. Линия на посудомоечную машину. Розетка не должна оказаться за прибором без доступа. Иначе отключение возможно только после демонтажа.

5. Вытяжка и подсветка. Отдельные выводы. Блоки питания доступны для замены.

6. Щитовая часть. Автоматы, УЗО или дифавтоматы заложены в материалы. Если их нет в смете, они появятся отдельным счетом.

Фраза «электрика по ПУЭ» сама по себе ничего не стоит. ПУЭ реализуется сечением кабеля, защитой, способом прокладки и доступом к соединениям. В смете должны быть эти элементы.

Вентиляция и вентканалы: где дешево превращается в обратную тягу

Кухонная вытяжка не должна полностью перекрывать общедомовой канал естественной вентиляции. Это базовое ограничение. В многоквартирном доме вентканал не является личным воздуховодом квартиры. Если подключить мощную вытяжку через глухой переходник и закрыть решетку, естественный воздухообмен прекращается. При выключенной вытяжке кухня остается без вытяжной вентиляции.

Правильный узел обычно требует комбинированного решения: подключение вытяжки плюс сохранение решетки для естественного канала. Иногда применяют решетки с отдельным патрубком и обратным клапаном. Иногда требуется другой путь — рециркуляционная вытяжка с угольным фильтром, если канал слабый или конфигурация не позволяет корректное подключение. Универсального ответа нет. Нужен осмотр канала и понимание тяги.

В смете вентиляция часто выглядит как «подключение вытяжки». Это мало. Нужно видеть:

  • тип воздуховода: жесткий, полужесткий, гофра;
  • диаметр или сечение;
  • длину трассы;
  • количество поворотов;
  • способ подключения к вентканалу;
  • наличие обратного клапана;
  • сохранение естественной вентиляции;
  • доступ к узлу для обслуживания.

Гофра стоит дешевле и монтируется быстрее. Но она дает сопротивление потоку, шум и загрязнение складок. Жесткий пластиковый или металлический канал требует больше точности, зато прогнозируем по сечению и обслуживанию. Если сметы отличаются только ценой, надо смотреть не цену, а аэродинамику трассы.

Вытяжка без расчета канала — это вентилятор, подключенный к неизвестному сопротивлению.

Нельзя гарантировать, что любая вытяжка будет работать эффективно без расчета сечения вентканала. Мощность на коробке не равна расходу воздуха в реальной трассе. Повороты, заужения, обратный клапан, грязный канал, длина воздуховода — все это снижает поток. В смете должен быть хотя бы технический минимум: сечение, маршрут, способ примыкания.

Особенно опасна строка «вывод вытяжки в вентиляцию — 3 000 рублей». Она обычно означает пластиковый переходник и гофру до решетки. Без проверки тяги. Без сохранения естественного канала. Без понимания, что произойдет с запахами у соседей и обратной тягой в квартире.

Анализ «невидимых» работ: согласования, допуски, проектная фиксация

Смета на ремонт кухни делится на видимые и невидимые позиции. Видимые легко проверить. Плитка уложена или нет. Розетка стоит или нет. Невидимые — это документы, допуски, трассы, замеры, отключения, испытания. Именно они чаще всего выпадают из дешевого предложения.

Для инженерных коммуникаций невидимая часть может быть дороже самой операции. Особенно по газу. Но и по электрике с вентиляцией ситуация похожая: если не заложить обследование, трассировку и щитовую часть, монтаж превратится в набор временных решений.

Сравнение предложений надо вести по структуре затрат. Не по итоговой сумме.

Блок работЧто должно быть в сметеЧто часто скрывают
ГазСогласование, допущенный исполнитель, изменение схемы, проверка герметичности«Мастер перенесет трубу» без документов
ЭлектрикаКабель по сечению, линии от щита, автоматика, штробы, заделкаТолько количество розеток
ВентиляцияВоздуховод, сечение, обратный клапан, сохранение естественной тягиТолько подключение вытяжки
ПроектированиеПривязка к кухонной мебели и техникеРешения «по месту» после доставки гарнитура
ИспытанияПроверка линий, тяги, доступности кранов и розетокСдача по внешнему виду

Есть простой способ вскрыть недостающие строки. Нужно попросить подрядчика разложить смету по этапам: демонтаж, черновая инженерка, проверка, закрытие трасс, чистовая установка. Если инженерка стоит после штукатурки и плитки, порядок неверный. Сначала трассы. Потом испытания. Потом закрытие. Иначе дефект найдут уже по отделке.

Документы и допуски: что считать рабочим минимумом

Для кухни с газом рабочий минимум включает согласование с газораспределительной организацией. После актуализации требований по безопасности газового оборудования в 2023 году контроль к таким работам стал жестче. На практике это означает одно: устные договоренности не подходят.

Для электрики нужна не государственная процедура на каждую розетку, а технически корректное исполнение. Кабель, автоматы, защита, схема линий. После ремонта у собственника должна остаться хотя бы исполнительная схема: где идут кабели, какие автоматы что отключают, где находятся соединения. Это не бюрократия. Это защита от сверления кабеля при установке рейлинга или шкафа.

Для вентиляции нужна фиксация узла подключения. Если вытяжка подключена так, что естественный канал перекрыт, проблема может проявиться позже. Запахи, влажность, конденсат, претензии управляющей компании. Исправление после установки кухни дороже: нужно разбирать верхние шкафы, менять короб, переделывать фартук или потолочный короб.

Как сопоставить разные подходы к инженерке

Две сметы редко написаны одинаково. Один подрядчик расписывает материалы, другой дает укрупненные блоки. Один включает щит, другой пишет только кухню. Один считает вентиляцию жестким каналом, другой — гофрой. Поэтому сравнение надо привести к единому виду.

Нужна нормализация. Сначала составляется базовая техническая ведомость. Потом каждая смета проверяется на соответствие этой ведомости. Если позиции нет, ее стоимость добавляется к смете как потенциальная доплата. Только после этого можно сравнивать итог.

Базовая ведомость для кухни с переносом инженерных коммуникаций

1. Газ.

  • Есть ли перенос трубы или только подключение плиты.
  • Нужны ли изменения проектной документации.
  • Кто согласует работы.
  • Кто выполняет отключение и подключение.
  • Где будет расположен кран.
  • Останется ли доступ после установки мебели.

2. Электрика.

  • Сколько выделенных линий идет от щита.
  • Какое сечение кабеля заложено для розеток, варочной панели и техники.
  • Есть ли отдельная защита.
  • Учтены ли автоматы, УЗО или дифавтоматы в материалах.
  • Есть ли штробление, подрозетники, заделка, маркировка.
  • Выданы ли схемы трасс.

3. Вентиляция.

  • Какой воздуховод используется.
  • Какое сечение сохраняется по трассе.
  • Сколько поворотов.
  • Есть ли обратный клапан.
  • Не перекрыта ли естественная вентиляция.
  • Доступен ли узел после монтажа мебели.

4. Сопряжение с мебелью.

  • Совпадают ли высоты розеток с проектом кухни.
  • Не попадает ли газовый кран за технику.
  • Не конфликтует ли воздуховод с верхними шкафами.
  • Есть ли запас по глубине за встроенной техникой.

5. Закрытие скрытых работ.

  • Когда проводится проверка.
  • Кто принимает трассы до штукатурки и плитки.
  • Чем фиксируются результаты: фото, схема, акт, маркировка.

После такой нормализации часто выясняется, что более дорогая смета не дороже. Она просто содержит реальный объем. Дешевая смета остается дешевой только до момента, когда подрядчик произносит: «Это не входило».

Типовые формулировки, которые занижают смету

Занижение не всегда выглядит как обман. Часто это следствие укрупненных строк. Но результат одинаковый: заказчик не видит инженерный объем и не может сравнить предложения.

Ниже — формулировки, которые требуют расшифровки.

Формулировка в сметеЧто спроситьПочему это критично
«Перенос коммуникаций»Каких именно: газ, вода, электрика, вентиляция?У разных систем разные допуски и риски
«Электрика кухни — комплект»Сколько линий, какое сечение, какая автоматика?Количество точек не равно допустимой нагрузке
«Подключение варочной панели»Есть ли кабель 4–6 мм² от щита?Варочная панель требует расчета по мощности
«Монтаж вытяжки»Сохраняется ли естественная вентиляция?Полное перекрытие вентканала запрещено
«Газовые работы»Кто согласует и кто имеет допуск?Самостоятельные работы с газом запрещены
«Материалы включены»Какие марки, сечения, диаметры, автоматы?Без спецификации нельзя проверить объем

Самая проблемная строка — «работы под ключ». В отделке она удобна. В инженерке она опасна. Под ключ можно покрасить потолок. Газ, электрика и вентиляция требуют состава работ. Иначе ключ откроет только часть задачи.

Практический порядок проверки сметы

Проверка должна идти не от итоговой суммы, а от систем. Сначала газ. Потом электрика. Потом вентиляция. Затем сопряжение с мебелью и этапность работ.

Рабочий порядок такой:

1. Нанести будущую кухню на план. Плита, мойка, посудомоечная машина, холодильник, духовка, вытяжка, верхние шкафы. Без этого инженерная смета неполная.

2. Отметить существующие точки. Газовый кран, розетки, выводы воды, канализация, вентрешетка, квартирный щит.

3. Определить переносы. Что остается на месте. Что двигается. Что требует нового маршрута от щита или согласования.

4. Потребовать расшифровку инженерных строк. Материалы, сечения, диаметры, автоматика, исполнители, документы.

5. Проверить этапность. Скрытые трассы принимаются до закрытия стен, пола, потолка и установки кухни.

6. Сравнить сметы после добавления недостающих позиций. Если подрядчик не включил газовое согласование или автоматы в щите, их нужно добавить к его цене.

7. Зафиксировать исключения. Все, что «не входит», должно быть написано. Иначе это будущая доплата.

Такой порядок не ускоряет ремонт. Он снижает неопределенность. Для кухни это важнее скорости. Ошибка в плитке локальна. Ошибка в газе или электрике системная.

Где подрядчики чаще всего переносят стоимость на потом

Есть несколько зон, где доплаты почти гарантированы, если их нет в первой смете.

Первая — щит. В смете указаны розетки, но нет автоматов, УЗО, дифавтоматов, места в щите, гребенок, маркировки. После штробления выясняется, что старый щит не принимает новые линии без переделки.

Вторая — штробы и восстановление. Монтаж кабеля включен, штробление отдельно. Или штробление включено, заделка нет. Или бетон считается по одному тарифу, кирпич по другому, а материал стен не обследован.

Третья — отверстия и проходы. Вентиляционный короб требует прохода через шкаф, стенку, декоративный короб или потолочную конструкцию. Если это не заложено, мебельщики и отделочники начнут перекладывать ответственность.

Четвертая — привязка к кухонному проекту. Розетки выставлены до финального чертежа мебели. Потом одна оказывается за направляющей ящика, вторая — за посудомоечной машиной, третья — в зоне варочной панели. Переделка идет по чистовой отделке.

Пятая — испытания. Электролинии должны быть проверены до закрытия. Газовые соединения — приняты допущенным специалистом. Вентиляция — проверена хотя бы на наличие тяги и отсутствие полного перекрытия естественного канала. Если приемки нет, скрытая работа считается принятой только визуально. Это слабый критерий.

Итоговая позиция

Смета на кухню не должна быть красивой. Она должна быть проверяемой. Для инженерных коммуникаций проверяемость означает цифры и состав: сечение кабеля 2,5 мм² для розеточных групп, 4–6 мм² для варочной панели по мощности, расстояние не менее 10 см при параллельной прокладке электрического кабеля рядом с газовой трубой, сохранение естественной вентиляции при подключении вытяжки, согласование переноса газовых труб с газораспределительной организацией.

Если этих параметров нет, смета не готова к сравнению. Итоговая сумма внизу листа не показывает стоимость ремонта. Она показывает стоимость видимой части. Инженерные скрытые работы придут отдельным счетом — деньгами, сроками или переделкой уже собранной кухни.

Частые вопросы

Почему нельзя просто перенести газовую трубу силами мастера-универсала?
Самостоятельные работы с газовым оборудованием запрещены. Перенос требует внесения изменений в проектную документацию и обязательного согласования с газораспределительной организацией.
Какое сечение кабеля нужно закладывать для варочной панели?
Для варочной панели требуется медный кабель сечением 4–6 мм² в зависимости от мощности оборудования и схемы подключения.
Что должно быть в смете, чтобы вытяжка работала правильно?
В смете должны быть указаны тип и сечение воздуховода, количество поворотов, наличие обратного клапана и решение по сохранению естественной вентиляции.
На каком расстоянии можно прокладывать электрический кабель параллельно газовой трубе?
При параллельной прокладке расстояние между газовой трубой и электрическим кабелем должно составлять не менее 10 см.
Как проверить, что подрядчик не занизил стоимость электрики?
Нужно требовать расшифровку по линиям от щита, проверять наличие автоматов и УЗО в материалах, а также уточнять способ прокладки и доступность соединений для обслуживания.
